>

您当前的位置:办理结果

    • [ 索引号 ]
    • 11500112009315762E/2024-00125
    • [ 发文字号 ]
    • 渝北水利许可〔2024〕42号
    • [ 主题分类 ]
    • 水利、水务
    • [ 体裁分类 ]
    • 其他公文
    • [ 发布机构 ]
    • 渝北区水利局
    • [ 生成日期 ]
    • 2024-12-05
    • [ 发布日期 ]
    • 2024-12-06

重庆市渝北区水利局关于光能汽车内外饰系统集成项目水土保持方案准予行政许可的决定


重庆振能汽车零部件智能制造有限公司:

你公司提交的光能汽车内外饰系统集成项目审批申请(项目代码:2401-500112-04-05-626421)和《光能汽车内外饰系统集成项目水土保持方案报告书》收悉,经审查,该申请符合法定条件,根据《中华人民共和国行政许可法》第三十八条、《水行政许可实施办法》第三十二条第一项规定,决定准予行政许可。

一、项目概况

光能汽车内外饰系统集成项目为新建建设类项目,项目位于重庆市渝北区玉峰山镇临空工业园区,为厂房建设。项目规划总用地面积80746m²,总建筑面积99974.10m²,容积率1.64,建筑密度65.48%。项目主要包括1#厂房、2#厂房、3#研发厂房、4#宿舍楼、5#门卫室、6#库房、7#焊接房/市政开闭所。项目总占地面积8.07hm²,全部为永久占地。项目施工营地位于项目南侧重庆战新科技产业集团有限公司的唐家沱组团N标准分区N4-3/04地块,该地块原地貌为硬化地表,本项目租赁期间在原地面上搭建施工工棚,面积为0.23hm²,施工结束后拆除工棚,不纳入本项目防治责任范围内。项目挖方3.09m3,填方3.09m3,土石方挖填平衡,无借方和弃方产生。项目已于20247月动工,计划20256月完工,项目建设总工期12个月。项目总投资65000万元,其中土建投资13864.85万元,资金来源为业主自筹。本项目不涉及拆迁安置及专项设施改()建。

二、水土保持方案总体意见

(一)方案编制所依据的法律法规、技术标准及相关资料等基本正确。

(二)同意方案设计水平年为2025年。

(三)同意水土流失防治责任范围界定,水土流失防治责任范围面积为8.07hm2

(四)同意项目水土流失防治标准执行等级为西南紫色土区建设类项目一级标准。

(五)同意水土流失防治目标。其中:水土流失治理度97%,土壤流失控制比1.0,渣土防护率94%,林草植被恢复率97%,林草覆盖率1%。

(六)基本同意水土流失防治分区和分区防治措施体系。

(七)基本同意水土保持监测时段、内容和方法。

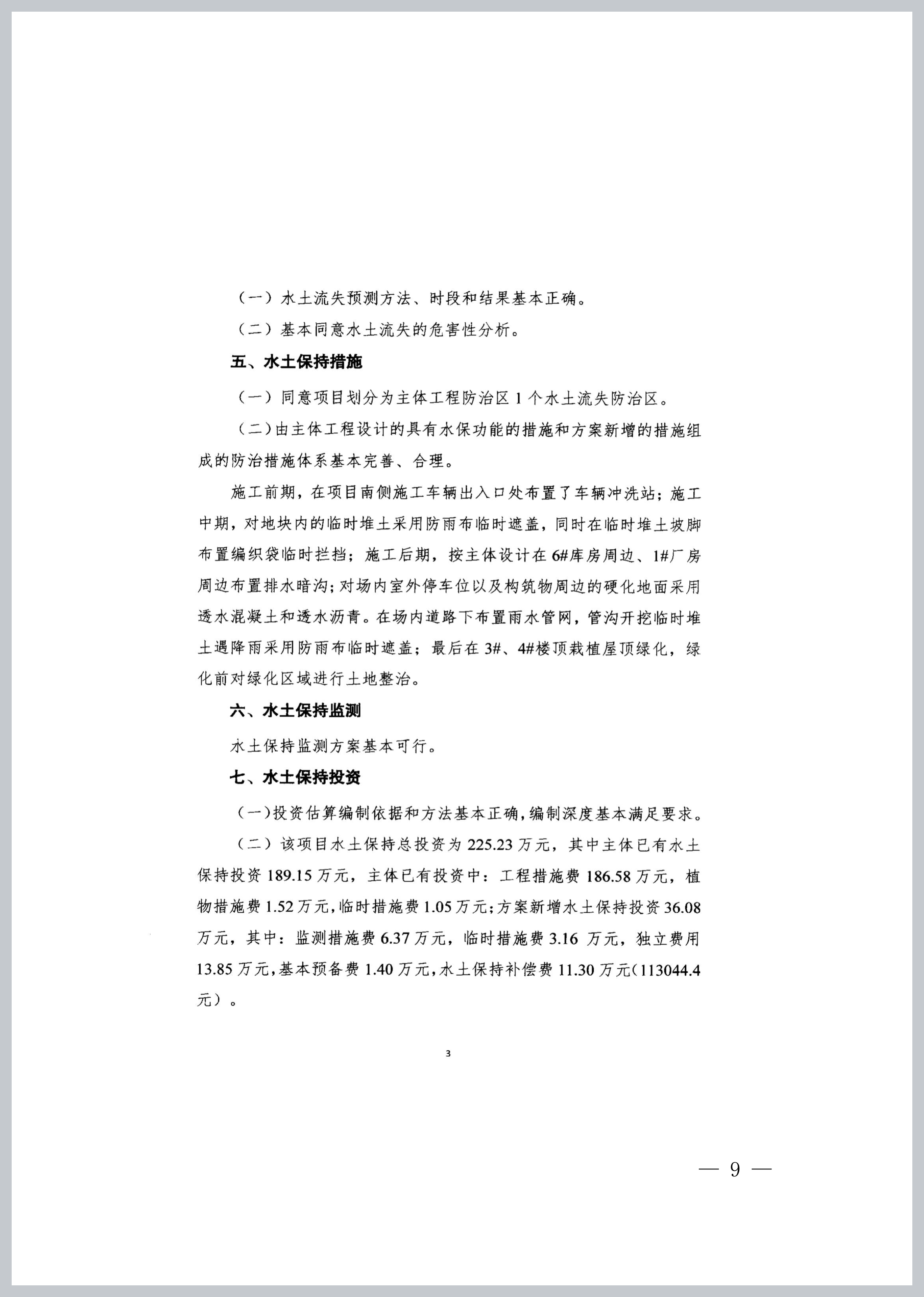

三、水土保持方案投资

水土保持总投资225.23万元,其中主体已列投资189.15万元,方案新增投资36.08万元(其中:监测措施6.37万元,施工临时措施3.16万元,独立费用13.85万元,基本预备费1.40万元,水土保持补偿费11.30444万元。

四、工作要求

(一)根据水土保持法律法规和规范标准,认真做好项目建设过程中水土流失防治工作,切实落实水土保持“三同时”制度。

(二)依据批准的水土保持方案与主体工程同步开展水土保持施工图设计,按程序与主体工程设计一并报经有关部门审核,作为水土保持措施实施的依据。重要防护对象应当开展点对点勘察与设计。无设计的水土保持措施,不得通过水土保持设施自主验收。

(三)严格控制施工扰动范围,禁止随意占压破坏地貌植被。加强对施工单位的管理,在招投标文件和施工合同中明确施工单位的水土保持责任,强化奖惩制度,规范施工行为。

(四)依法做好水土保持监测工作,加强水土流失动态监控。在工程建设期间应将水土保持监测季报按规定在网站公开,同时在业主项目部和施工项目部公开,并按规定向我局按时报送监测季报和总结报告。

(五)按照水土保持监理标准和规范开展水土保持工程施工监理,确保水土保持工程建设质量和进度。

(六)及时向区税务局足额缴纳水土保持补偿费。

(七)本方案批准后,项目的地点、规模、水土保持措施等发生重大变更,符合“水利部第53号令”第十六条明确的情形,应当补充或者修改水土保持方案,报我局审批。确需在水土保持方案确定的弃渣场以外新设弃渣场的,或者因弃渣量增加导致弃渣场等级提高的,生产建设单位应当开展弃渣减量化、资源化论证,在弃渣前编制水土保持方案补充报告,并报我局审批。

(八)严格按照批准的水土保持方案和后续设计落实各项水土保持措施,合理安排施工时序和水土保持措施实施进度,严格控制施工期间水土流失。

(九)工程完工后、项目投产使用前应及时组织开展水土保持设施自主验收,并在水土保持设施自主验收通过3个月内,向我局报备验收材料(包括水土保持设施验收鉴定书、水土保持设施验收报告和水土保持监测总结报告等)。

(十)本行政许可决定有效期为3年,自批准之日起计算。水土保持方案自批准之日起满3年,生产建设项目方开工建设的,其水土保持方案应报我局重新审核。

附件:1. 光能汽车内外饰系统集成项目特性表

2. 光能汽车内外饰系统集成项目报告书专家评审意见

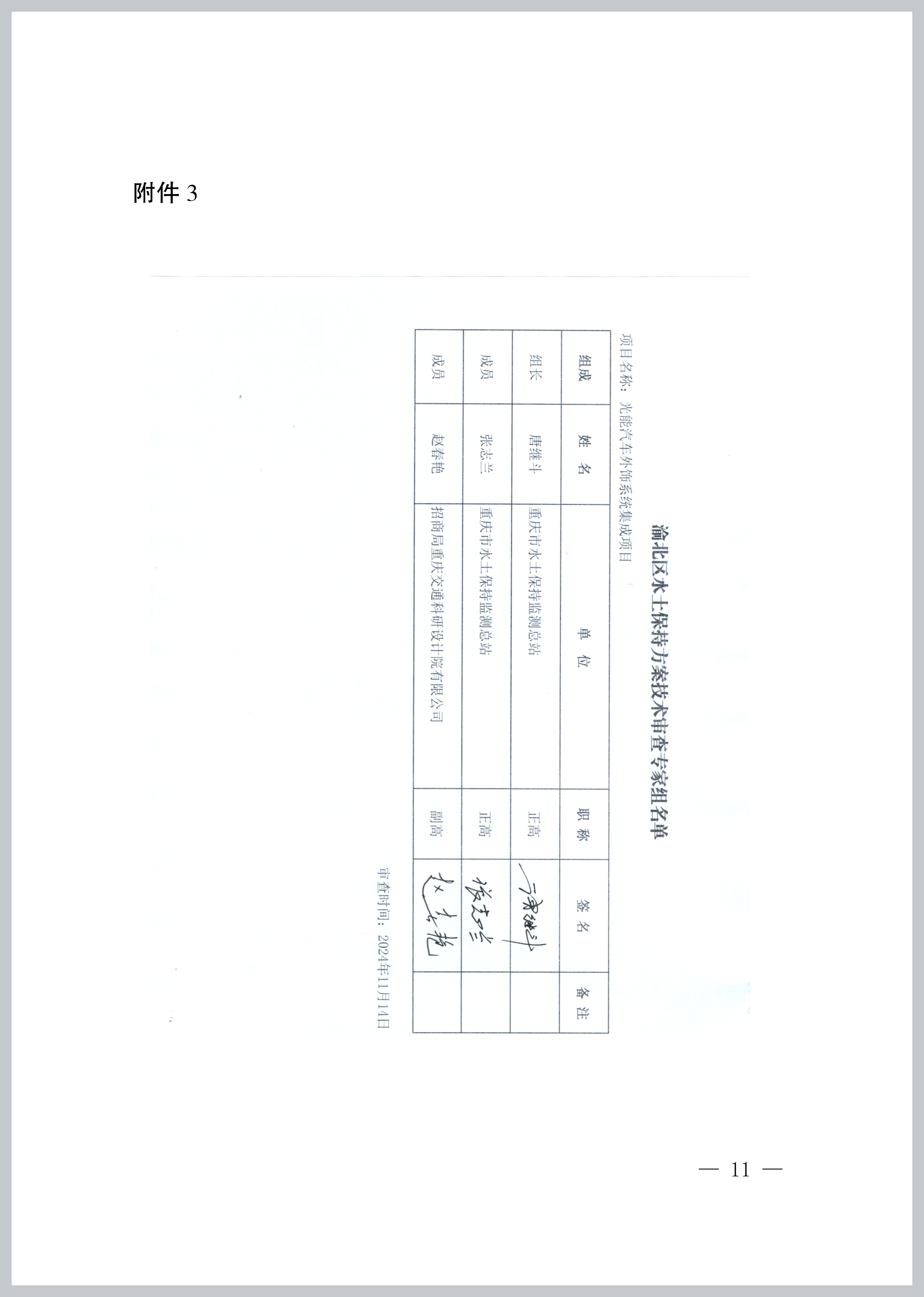

3. 专家组名单

重庆市渝北区水利局      

                           2024年12月5日     

(此件公开发布)
