重庆市渝北区水利局关于大盛镇场镇管网改造工程初步设计的批复

重庆渝北城市更新建设有限公司:

你司《关于开展大盛镇场镇管网改造工程初步设计报告审查的函》(城市更新函〔2024〕206号)收悉。2024年11月18日,我局组织了《 大盛镇场镇管网改造工程初步设计》评审会,会上各专家和代表进行了深入的讨论并提出了修改意见。设计单位根据修改意见对初步设计进行了修改完善并提交了初步设计报批稿。根据重庆市渝北区发展和改革委员会立项文件(渝北发改投〔2024〕170号)(项目代码:2403-500112-04-01-142098),以及大盛镇场镇管网改造工程初步设计专家组审查意见,批复如下:

一、工程概况

大盛镇场镇管网改造工程位于渝北区大盛镇。本次确定现状基准年为2023年,设计水平年为2035年。依据《村镇供水工程技术规范》(SL310-2019)的有关规定,本工程供水设计保证率为P=95%。本工程对顺龙水厂供区范围内的大盛镇大盛街道、大盛村、云龙村、青龙村的部分村民的配水主管、支管、入户管、水表进行改造,设计供水规模为395.88(m3/d)。根据《村镇供水工程技术规范》SL310-2019规定,确定本工程属IV型工程;防洪标准可按20年一遇洪水设计,30年一遇洪水进行校核。

供水管道主要由配水干、支管、入户管、水表以及管道附属设施组成。其中干、支管包括新建DN200衬塑复合钢管(1.6MPa) 5171m、DN150衬塑复合钢管(1.6MPa)1757m、DN100衬塑复合钢管(1.6MPa)2091m、DN65衬塑复合钢管(1.6MPa)2543m、DN32衬塑复合钢管(1.6MPa)3971m,De20PE管 (1.0MPa)31950m,并配套表前阀、表后闸阀、入户水表以及表桩,入户管以每户50m计,表桩以4~5户/个计,共计639户,管道附属设施包括新建配套闸井及镇支墩等。

通过工程的建设,能解决大盛镇场镇供水管网老化、漏损严重的问题,保障当地居民生产生活用水安全,提高当地居民生产生活水平,促进当地经济社会发展。

二、工程任务和规模

(一)工程任务

本工程任务是解决大盛镇大盛街道、大盛村、云龙村、青龙村供水管道老化及损坏严重,管网漏损率大等问题,对老旧供水管网进行改造升级,提高供水保证率,改善居民生产和生活条件,促进地区经济发展。

(二)工程规模

渝北区大盛镇场镇管网改造工程供水范围为大盛场镇高位水池所覆盖的大盛街道、大盛村、云龙村、青龙村村民。经调查现状工程区内居住用水户共计639户,1661人。

根据《村镇供水工程技术规范》,经计算,供水量(即最高日供水量)=居民生活用水量+公共建筑用水量+企业用水量+消防用水量+浇洒道路和绿地用水量+饲养畜禽用水量+旅游人口用水量+管网漏失水量及其它未预见用水量=395.88(m3/d)。

(三)工程水源

顺龙水厂运行水源水量较为充足,且通过水厂管理人员近两年对丰水期间和枯水期间水源水量实际测算,丰水期间平均日出水量约2000m3/d;枯水期间平均日出水量约1000m3/d,枯水期可通过取水塔应急补水1000m3/d,故顺龙水厂来水量满足要求。

据调查统计,顺龙水厂现实际高峰期最大供水规模约1200 m3/d,其供水能力有较大富裕。本次设计供区供水规模仅为395.88 m3/d,顺龙水厂富裕水量完全可满足本供区供水需求。

本工程采用顺龙水厂成品水,供水水质有保证。根据顺龙水厂水质检测报告得知,出厂水及末梢水的检测项目指标均符合国家《生活饮用水卫生标准》(GB5749-2022)。

三、工程设计

(一)工程等级及设计标准

根据《村镇供水工程技术规范》SL310-2019之规定,本工程设计供水规模为395.88m3/d。确定本工程属IV型工程。

根据《防洪标准》规定,防洪标准可按20年一遇洪水设计,30年一遇洪水进行校核;根据《水利水电工程等级划分及洪水标准》(SL252-2017)规定,主要建(构)筑物、次要建筑物等级均为5级。本工程管道设计使用年限为30年。

(二)工程总布置

本工程为顺龙水厂现有供区管网改造工程,主要由配水管道及附属工程组成。从大盛场镇顺龙水厂已成高位水池直接接主管网将成品水输送至用户。

(三)供水管道改造设计

1.供水水压:供水管网中用户接管点的最小服务水头,单层建筑物为10m,二层以上每增高一层增加4.0m,当用户高于接管点时,应加上用户与接管点的地形高差。

2.供水管网选线和布置:管网应合理分布于整个用水区,线路尽量短,干管布置应以较短的距离引向用水大户。管道宜沿现有道路或规划道路路边布置,应避免穿越毒物、生物性污染或腐蚀性地段,无法避开时应采取防护措施。

3.管材选择:根据本项目实际的地形、地质条件、工程投资及各种管材综合性能比较,结合业主、管理单位要求及渝北区工程经验,最终选定本工程入户前管道采用衬塑钢管,入户管采用PE管。

4.管径选择与水力计

《村镇供水工程设计规范》表4.1.9的规定,供水工程时变化系数Kh可在2.0-2.5之间选择,而本次供水范围小,用户较为分散,用水人口相对较少,故本工程取Kh=2.5。本工程为管网改造工程,本次设计主管管径按照水力计算表及不小于原主管管径的原则初步拟定为DN150衬塑复合钢管及DN100衬塑复合钢管。

管道的设计内水压力按静水或工作压力加上0.5MPa计算。

5.供水管网长度

经布置,本工程主要管材如下:DN200衬塑复合钢管(1.6MPa) 5171m、DN150衬塑复合钢管(1.6MPa)1757m、DN100衬塑复合钢管(1.6MPa)2091m、DN65衬塑复合钢管(1.6MPa)2543m、DN32衬塑复合钢管(1.6MPa)3971m,De20PE管 (1.0MPa,入户管)31950m。

6.管道附属设施

管道附属设施有泄水阀及泄水阀井、排气阀及排气阀井、检修阀及检修阀井、减压阀及减压阀井及水表井等。

7.管沟开挖及管道铺设

a、管沟开挖深度应满足供水管的埋置深度要求。由于本次供水工程管道管径小、开挖深度浅,为直槽或放坡开挖断面。岩石地层采用垂直开挖;土质边坡为1:0.5。管线开挖土石方全部回填,就近堆放。

b、管道敷设尽沿地表布置,对无交通要求的区域管顶埋深按≥0.3m控制。在有交通要求的区域,管顶埋深按1.0m控制。

c、管道主要铺设方式采用明管加镇墩的型式,当穿越公路,耕地农田、院坝、人行道等采用地埋方式。穿越公路,耕地农田、人行道时,埋设深度≥1.0m控制,穿越院坝埋设深度≥0.5m控制。

8.镇墩结构

管线沿线地形起伏较大,为确保管线结构安全,在管道转折处设置C20砼镇墩,若直线管道长度大于100m,加设镇墩。

(三)节能与节水设计

1.节能设计:本工程涉及到耗能主要为施工过程中的机械耗能。在施工过程中选取能耗低的机械进行施工,减少能源消耗。

2.节水设计:定时检修管道及阀门,经常巡查管道,发现问题及时处理,减少输水过程中的漏失水量,避免造成水资源浪费。

(四)防火、安全及劳动保护

本工程的主要危害因素有两类,一是自然因素形成的危害和不利影响,二是生产过程中产生的危害。以“预防为主,防消结合”。

四、金属结构及消防设计

(一)金属结构设计

本工程主要金属结构为管道、闸阀、管件等。

管道由DN200、DN150、DN100、DN65和DN32(抗压等级1.6Mpa)衬塑复合钢管组成闸阀由59个检修阀、17个排气阀、4个泄水阀,3个过滤阀、4个止回阀、5个减压阀组成。

在输水管道隆起点,设置自动排(进)气阀门,长距离无凸起点的管道,每隔1.0km左右设置排(进)气阀门,保证排水畅通,避免出现负压。在管道低凹处设置放空阀。为了便于检修,沿管道间隔1.5km左右设置检修阀。除特殊说明外,各闸阀采用压力等级为PN16。

(二)消防工程设计

工程消防设计遵循“预防为主,防消结合”、“自防自救”的消防工作方针,并针对工程具体情况,采用先进的防火技术,做到保障安全、使用方便、经济合理。

本工程场镇市政消火栓老化比较严重,故设计在市政管道接口设置地下式消火栓5套,并相应设置水表。

五、施工组织设计

(一)施工条件

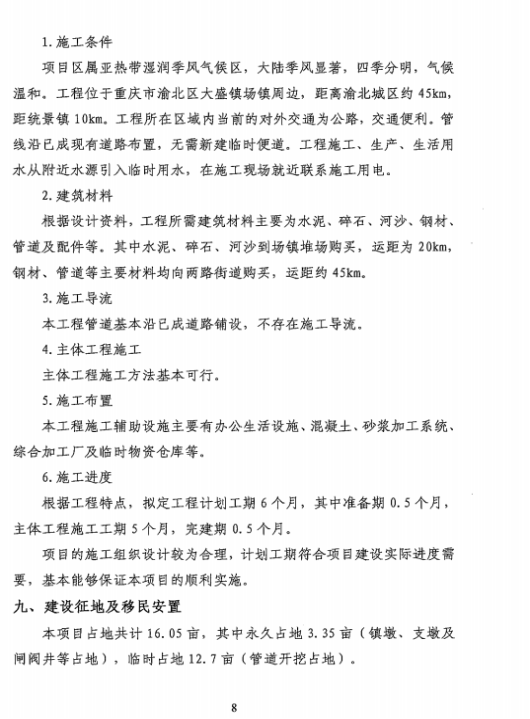

项目区属亚热带湿润季风气候区,大陆季风显著,四季分明,气候温和。工程位于重庆市渝北区大盛镇场镇周边,距离渝北城区约45km,距统景镇10km。工程所在区域内当前的对外交通为公路,交通便利。管线沿已成现有道路布置,无需新建临时便道。工程施工、生产、生活用水从附近水源引入临时用水,在施工现场就近联系施工用电。

(二)建筑材料

根据设计资料,工程所需建筑材料主要为水泥、碎石、河沙、钢材、管道及配件等。其中水泥、碎石、河沙到场镇堆场购买,运距为20km,钢材、管道等主要材料均向两路街道购买,运距约45km。

(三)施工导流

本工程管道基本沿已成道路铺设,不存在施工导流。

(四)主体工程施工

主体工程施工方法基本可行。

(五)施工布置

本工程施工辅助设施主要有办公生活设施、混凝土、砂浆加工系统、综合加工厂及临时物资仓库等。

(六)施工进度

根据工程特点,拟定工程计划工期6个月,其中准备期0.5个月,主体工程施工工期5个月,完建期0.5个月。

六、工程占地

本项目占地共计16.05亩,其中永久占地3.35亩(镇墩、支墩及闸阀井占地),临时占地12.7亩(管道开挖占地)。

七、环境保护及水土保持设计

工程采取的环境保护措施包括水污染防治、粉尘污染防治、噪音污染防治、生产生活垃圾处理等措施;水保措施主要有临时防护措施、植物措施等。

八、工程管理

本项目在实施过程中,由重庆市渝北城市更新建设有限公司负责管理工作,大盛镇人民政府负责项目实施前后的协调工作。

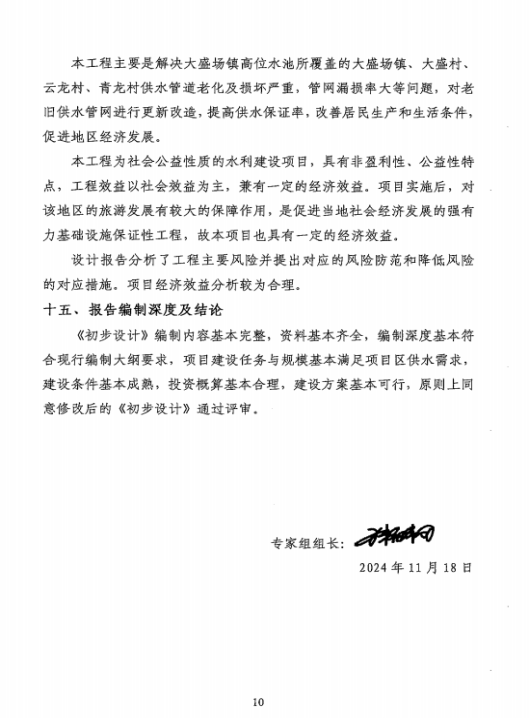

本工程建成后由重庆渝港建设投资集团有限公司进行运行管理。

九、工程投资

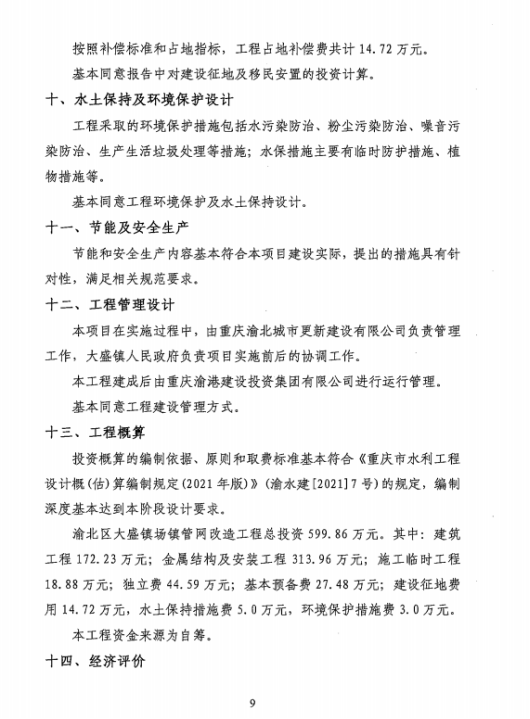

大盛镇场镇管网改建工程总投资599.86万元。其中:建筑工程172.23万元;金属结构及安装工程313.96万元;施工临时工程18.88万元;独立费44.59万元;基本预备费27.48万元;建设征地用费14.72万元,水土保持措施费5.0万元,环境保护措施费3.0万元。

十、其他事项

(一)请认真组织好该项目下阶段施工设计工作。施工设计应按现行标准、规范以及初步设计专家组审查意见进一步完善和优化。

(二)请严格执行项目法人制、招投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程管理质量和安全。加强项目进度、质量、安全及资金管理,确保项目保质保量按时完成。

(三)工程施工过程中,严禁随意进行设计变更,确需对初设批复内容进行变更的,须严格按区政府文件《关于进一步规范政府投资项目设计变更管理的通知》(渝北府办〔2022〕33号)等相关规定执行。

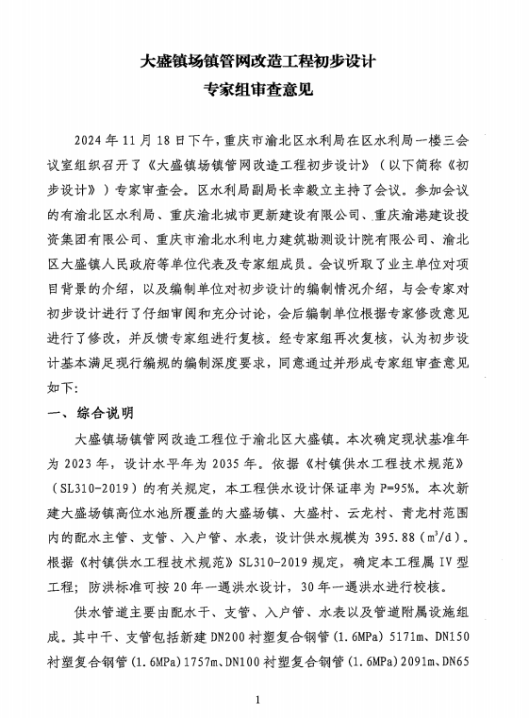

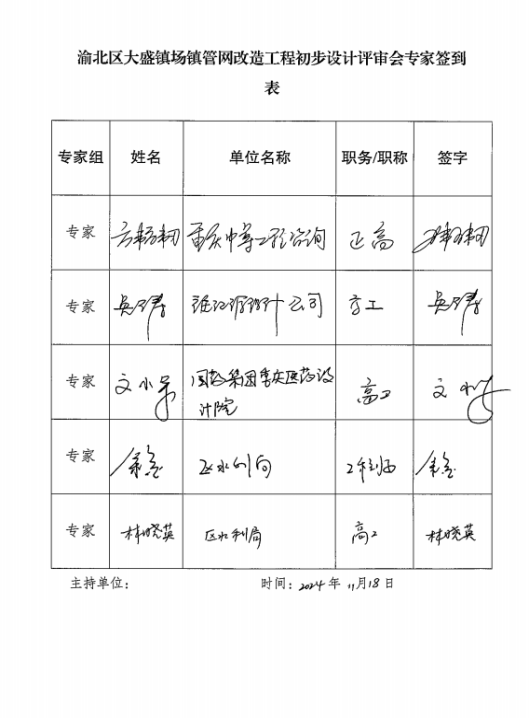

附件:大盛镇场镇管网改造工程初步设计专家组审查意见

重庆市渝北区水利局      

                                             2024年12月4日     

(此件公开发布)
