重庆市渝北区水利局关于两岔水厂扩建工程初步设计的批复

川渝高竹水务发展有限公司:

你司《关于审批两岔水厂扩建工程初步设计报告的请示》(川渝高竹水务文〔2024〕29号)收悉。2024年5月10日,我局组织了《两岔水厂扩建工程初步设计》评审会,会上各专家和代表进行了深入的讨论提出了修改意见。设计单位根据修改意见对初步设计进行了修改完善并提交了初步设计报批稿。根据重庆市渝北区发展和改革委员会立项文件(渝北发改投〔2024〕187号)(项目代码:2404-500112-04-01-392460)和可研批复文件(渝北发改投〔2024〕263号),以及两岔水厂扩建工程初步设计专家审查意见,批复如下:

一、工程概况

两岔水厂原供水范围为大湾镇的河嘴村等14个村和统景镇的骆塘村等6个村,供水规模5000m3/d,供水水源为两岔水库。2023年国家发展改革委核准批复的哈密至重庆±800千伏特高压直流输电工程是国家“十四五”发展规划确定的102项重大工程之一,渝北换流站是哈重特高压直流工程的重要节点工程,要求尽快建成投运。为确保为渝北换流站用水提供优质稳定的供水条件,项目建设是紧迫而必要的,拟扩建两岔水厂供水规模至7500m3/d,主要用于渝北换流站用水,大湾镇14个村和统景镇6个村人饮用水。

二、工程布置

本供水工程由取水扩建工程和水厂扩建工程两部分组成。取水扩建工程及水厂扩建工程均在原厂区围墙范围内建设。

1.取水扩建工程:中转提升泵房加跨,扩建面积约23平方米。

2.水厂扩建工程:新增2500m³/d水处理构筑物,包括:新增网格絮凝沉淀池、无阀滤池各1组2格。回收水池1座,清水池不扩建,厂内调蓄容积比约为10%(800/7500=10.7%),清水接触消毒时间800/350=2.28h,满足规范要求;加氯加药系统改造;换流站位于两岔水厂重力流供区范围,送水泵房不扩建。

3.管网:原水经中转泵房提升至水厂净化处理后重力流至换流站蓄水池,经复核原水管道满足取水要求,不扩建;DN200配水管道8.9km已纳入用户工程实施,不在本项目建设范围。

三、设计供水规模

1.建设规模:设计基准年为2023年,设计水平年2030年,两岔水厂扩建后设计总供水规模7500m3/d。

2.供水保证率:水量保证率97%,水位保证率97%。

3.变化系数:输配水管网设计时变化系数取2.0,日变化系数取1.15。

4.服务水头:用户接管点的最小服务水头,单层建筑物为10m,两层建筑物为12m,二层以上每增高一层增加4.0m。

5.供水范围:渝北换流站、大湾镇14个村(河嘴村、大湾村、三沟村、水口村、金安村、杉树村、建兴村、太和村、空塘村、团丘村、龙庙村、拱桥村、凤龙村、石院村)及统景镇6个村(骆塘村、兴发村、裕华村、印盒村、龙安村、西新村)。

6.供水水源:渝北区两岔水库。

四、主要工程设计内容

(一)取水工程

取水泵站:保持现状,为浮船取水形式,取水流量350m³/h仍能满足需水要求。

加压泵站:为龙家河边中转提升泵站,需新增水泵机组两套及配套管路附件,为同一型号多级卧式离心泵及配套电机,单台Q=200m³/h,H=130m,N=110kw,泵站机组间扩建平面尺寸5.24m×4.00m,相应进行泵房墙面整治、变电间扩建及整修进站便道623m,为碎石路面等,厂区地面修复约120㎡。

(二)输水工程

保持现状,取水流量350m³/h,输水线路长度900m,材质为DN300钢管,为地埋管道,过水能力仍能满足要求。

(三)净水厂

工艺:仍继续采用常规净水工艺,即混凝反应、沉淀、过滤和消毒工艺;

配水:新增配水箱一座,平面尺寸:2.4×1.2m,总高度1.0m,有效水深0.70m,为成品不锈钢配水箱。

混合:混凝剂采用液态碱式聚合铝(PAC),混凝工艺采用管式混合器,加药点设在混合器进口处;需新增DN300静态管式混合器2套,新旧进水管道各1套。

絮凝沉淀池:水厂新增斜管沉淀池一座,平面尺寸10.5m×6.9m,总高度6.2m,为钢筋砼结构,絮凝部分采用网格絮凝池,絮凝时间为30min,分4格,相应配套管路及附件。

滤池:水厂新增重力式无阀滤池一座,平面尺寸3.8m×7.4m,总高度4.75m,为钢筋砼结构,分为2格,单格平面尺寸为3.3×3.3m,相应配套管路及附件。

清水池:保持现状,清水池有效容积800m³。平面尺寸20m×10m,总高度4.5m.供水系统内尚有麦子湾水池容积38m³,天池湾水池容积25m³,杉树湾水池容积462m³。

加药消毒间:保持土建结构现状,消毒间混凝剂采用液体碱式氯化铝(PAC);消毒采用次氯酸钠原液稀释至5%。加药间需新增数字计量泵6台,消毒剂采用3台7.5L/h投加设备,2用1备(前后加氯共用备用泵);混凝剂新老系列分别投加,采用台7.5L/h投加设备3台,2用1备。

排泥水处理:日排放水量约225~375m³/d,新增回收池一座,回收水池平面尺寸为7.0×5.0m,有效水深为2.2m,有效容积为55.44m³,钢筋砼结构。池内设两台潜水泵(1用1备;Q=12m3/h ,H=20m,N=2.2KW),用于上清液回收,相应配套管路及附件。

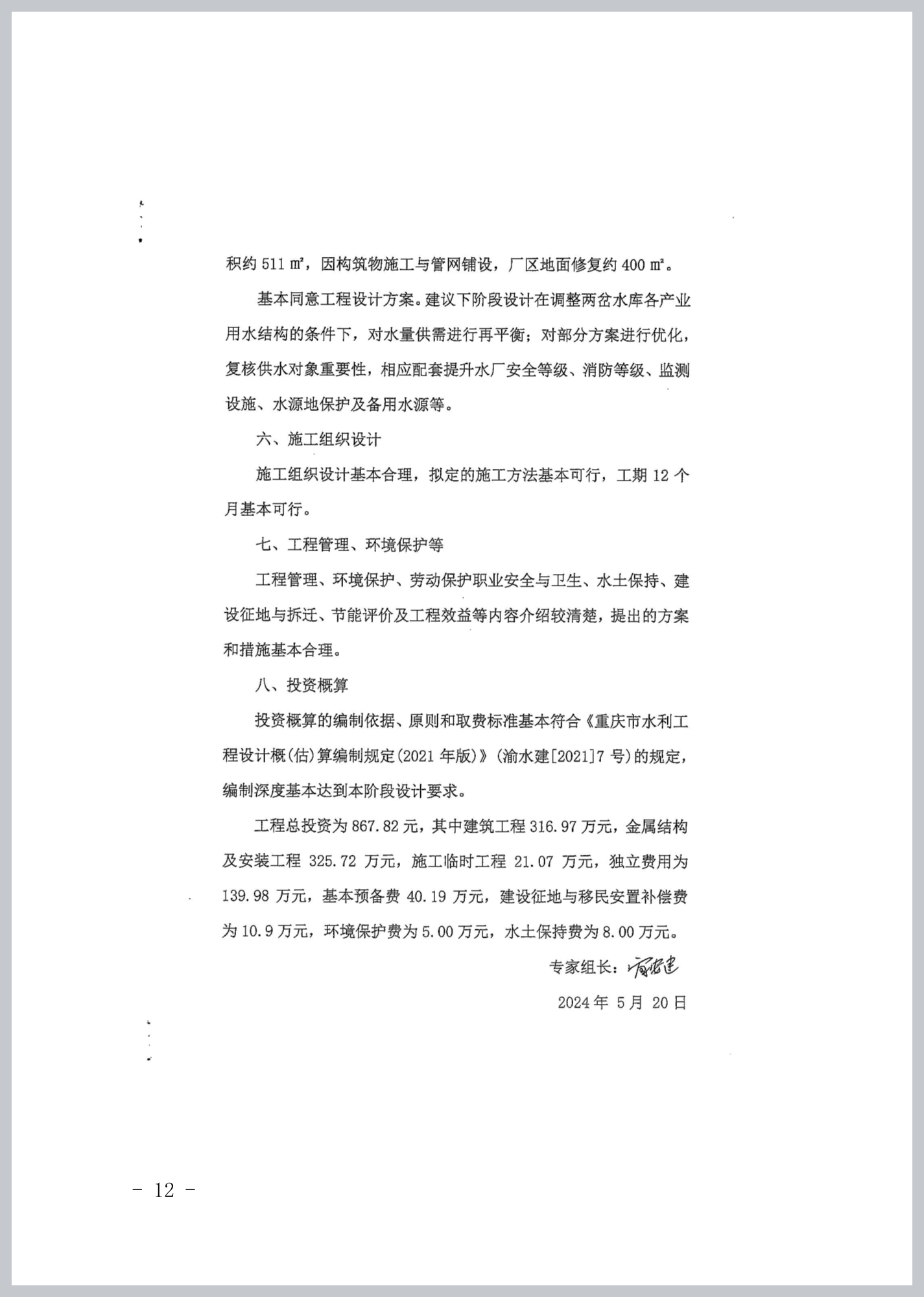

其他:厂区外新增平台一座,用于进厂道路和停车周转,平台面积约511㎡,因构筑物施工与管网铺设,厂区地面修复约400㎡。

五、工程占地

本项目占地共计1.73亩,全部为临时占地。

六、工程管理

本工程为水厂扩建工程,实行项目法人责任制。项目业主为川渝高竹水务发展有限公司,工程建好后由川渝高竹水务发展有限公司进行管理。

七、工程投资

两岔水厂扩建工程概算投资867.82万元,其中建筑工程316.97万元,金属结构及安装工程325.72万元,施工临时工程21.07万元,独立费用为139.98万元,基本预备费40.19万元,建设征地与移民安置补偿费为10.9万元,环境保护费为5.00万元,水土保持费为8.00万元。

八、其他事项

(一)请认真组织好该项目下阶段施工设计工作。施工设计应按现行标准、规范以及初步设计专家审查意见进一步完善和优化。建议下阶段设计在调整两岔水库各产业用水结构的条件下,对水量供需进行再平衡;对部分方案进行优化,复核供水对象重要性,相应配套提升水厂安全等级、消防等级、监测设施、水源地保护及备用水源等。

(二)请严格执行项目法人责任制、招投标制、工程监理制等制度,建立健全工程质量、安全管理体系,确保工程管理质量和安全。加强项目进度、质量、安全及资金管理,确保项目保质保量按时完成。

(三)工程施工过程中,严禁随意进行设计变更,确需对初设批复内容进行变更的,须按区政府文件《关于进一步规范政府投资项目设计变更管理的通知》(渝北府办〔2022〕33号)等相关规定执行。

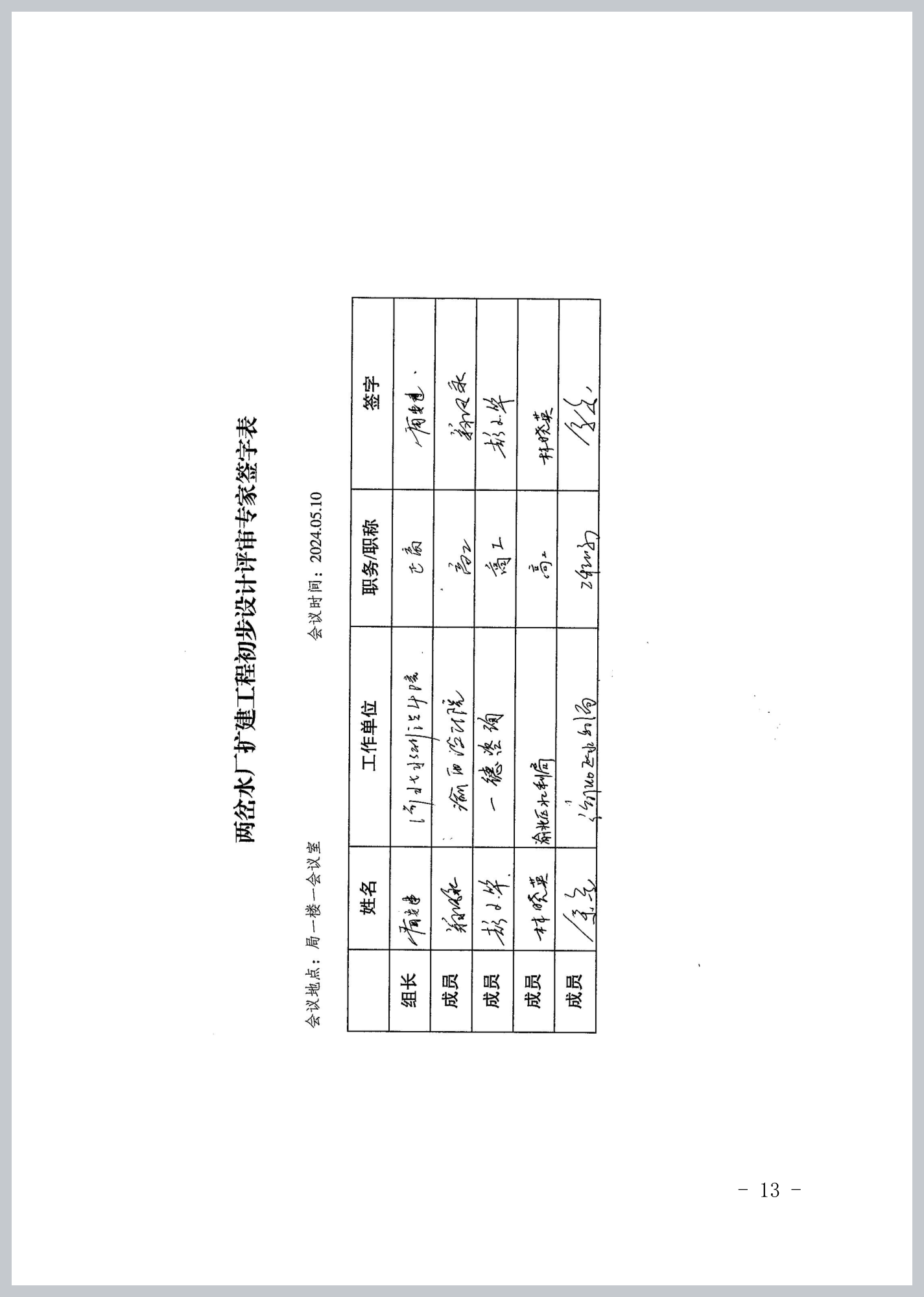

附件:两岔水厂扩建工程初步设计专家组审查意见

重庆市渝北区水利局

2024年5月28日
